Und zwischendurch wird gefiebert
2004: Jan-Mrz – Apr-Jun – Jul-Sep – Okt-Dez
2005 – 2006 – 2007 – 2008 – 2009
2010 – 2011 – 2012 – 2013 – 2014
—2002—
05.05.2002
Barcelona und der Wunsch nach etwas mehr Wohnraum
—2003—
Oktober bis Dezember 2003
Zeitungsinserate und Angebote ansehen
—2004—
18.01.2004
Internetsuche und Anfrage
20.01.2004
Exposé erhalten
21.01.2004
Immobilienhändler: Termin Besichtigung festgelegt
Abends vorab Grundstück gesucht
24.01.2004
Immobilienhändler: Grundstück und Musterhaus besichtigt
25.01.2004
Grundstück und Stadt besichtigt
26.01.2004
Baubeschreibung erhalten
27.01.2004
Ersttermin Bank
29.01.2004
Ersttermin Architekt und Bauträger: Bauvorhaben durchgegangen
und reserviert
31.01. – 01.02.2004
Familienpräsentation
02.02.2004
Unterlagen Werkplanung eingetroffen, Elektroplanung begonnen
03.02.2004
Alternativangebot Bank 2
07.02.2004
Werkplanung: Küchenplanung, Elektroplanung beendet
10.02.2004
Folgetermin Architekt: Erstbesprechung Vertrag
12.02.2004
Folgetermin Bank: Kreditvertrag abgeschlossen
21.02.2004
Projektbegleitung: Diese Seite aufgesetzt
![Webseite Hausbau](https://www.kahlhans.de/wp-content/uploads/2015/01/Webseite-Haus-2014-12-31-300x225.jpg)
25.02.2004
Folgetermin Architekt: Folgebesprechung Vertrag
12.03.2004
Notar-Termin
14.03.2004
Familienbesichtigung Grundstück vor Ort
23.03.2004
Folgetermin Architekt: Handwerkerverträge unterzeichnen
05.04.2004
Abriss des alten Bauernhaus: Das Auskernen beginnt
![Haus_2004-04-09_01](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-04-09_01-300x225.jpg)
06.04.2004
Folgetermin Bank: Kreditvertrag unterschrieben
10.04.2004
Ersttermin Fliesenleger: Auswahl Fliesen und Kacheln
19.04.2004
Abriss des alten Bauernhaus: Der Abriss beginnt
![Abriss Bauernhaus](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-04-21_01-300x225.jpg)
21.04.2004
Ersttermin Türenbauer: Auswahl Türen und Klinken
24.04.2004
Zweiter Termin Fliesenleger: Duschwand Alternative gesucht
28.04.2004
Abriss des alten Bauernhaus: Das Grundstück ist eben
![Gelände eben](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-04-28_04-300x225.jpg)
14.05.2004
Bauvorbereitungen: Hausbegrenzungen (Vermessungspunkte) positioniert
24.05.2004
Offizieller Baubeginn: Termin KW 22 vorbehaltlich, gedachter Termin KW 19
25/26.05.2004
Baubeginn: Der Bauzaun steht, der Bagger kommt
![Bauzaun](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-05-25_01-300x225.jpg)
01.06.2004
Ersttermin Fensterbauer: Auswahl Glas für Tür und Bad
02.06.2004
Vorbereitung: Der Baukran steht
![Baukran](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-06-02_04-300x225.jpg)
08.06.2004
Bodenplatte: Baugrube ausgehoben, Kanalisation vorbereitet
10.06.2004
Bodenplatte: Fundament für Bodenplatte gegossen
![Fundament Bodenplatte](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-06-10_02-300x225.jpg)
11.06.2004
Ersttermin Parkettboden: Auswahl Holz und Typ
Baustelle: Toilettenhäuschen aufgestellt
16.06.2004
Bodenplatte: Abwasserrohre verlegt
![Abwasserrohre](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-06-16_04-300x225.jpg)
17.06.2004
Ersttermin Sanitär: Auswahl Armaturen und Becken
Bodenplatte: Kiesbett ausgelegt
18.06.2004
Bodenplatte: Bodenplatte gegossen
![Bodenplatte](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-06-18_01-300x225.jpg)
22.06.2004
Erdgeschoss: Hauswand rechts gegossen
23.06.2004
Erdgeschoss: Hauswand links wird gemauert
![Hauswände EG](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-06-26_03-300x225.jpg)
29.06.2004
Erdgeschoss: Fertigstellung Hauswand links
30.06.2004
Erdgeschoss: Hauseingang, Garagentrennwand wir gemauert
![Garagen- und Eingangsmauer](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-06-30_05-300x225.jpg)
02.07.2004
Erdgeschoss: Fertigstellung Hauseingang, Garagentrennwand
06.07.2004
Erdgeschoss: Aufstellung Deckenabstützung Garage
![Garagenstützen](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-07-06_01-300x225.jpg)
07.07.2004
Erdgeschoss: Aufstellung Türsturz Hauseingang, Mauerung Raum EG, Garagendecke gelegt
![Garagendecke](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-07-07_05-300x225.jpg)
08.07.2004
Erdgeschoss: Aufstellung Deckenabstützung Erdgeschoss, Rollladenkasten Zimmer EG
09.07.2004
Erdgeschoss: Erdgeschossdecke gelegt, Terrassenumrandung gesetzt
![Decke EG](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-07-09_14-300x225.jpg)
13.07.2004

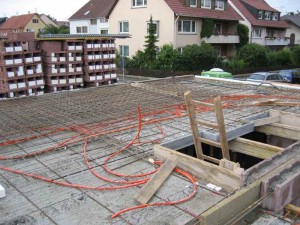

Erdgeschoss: Leerrohre Elektrik, Garagendecke vergossen
![Leerrohre Elektrik](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-07-13_03-300x225.jpg)
14.07.2004
Erdgeschoss: Die Decke auf dem EG vergossen, Erdgeschoss ist fertig
15.07.2004
Obergeschoss: Aussenwände mauern
![Aussenwände OG](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-07-15_05-300x225.jpg)
17.07.2004
Obergeschoss: Trennwand mauern
20.07.2004
Obergeschoss: Aussengerüst gesetzt
![Aussengerüst OG](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-07-20_01-300x225.jpg)
21.07.2004
Obergeschoss: Rollladenkästen gesetzt, Innenwände gemauert
22.07.2004
Obergeschoss: Fertigstellung Wände, Aufstellung Deckenabstützung Obergeschoss
![Trennwände OG](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-07-21_05-300x225.jpg)
23.07.2004
Erdgeschoss: Obergeschossdecke gelegt, Leerrohre Elektro
26.07.2004
Obergeschoss: Die Decke auf dem OG ist gegossen, Obergeschoss ist fertig
![Decke gegossen](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-07-26_04-300x225.jpg)
27.07.2004
Dachgeschoss: Aussen- und Giebelgerüst höher gesetzt, Aussenwände mauern
29.07.2004
Dachgeschoss: Giebel mauern, Trennwand mauern
![Giebel mauern](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-07-29_05-300x225.jpg)
02.08.2004
Ersttermin Elektrik: Auswahl Schalter
Dachgeschoss: Fertigstellung Giebel, Rollladenkästen Eingangsseite gesetzt
03.08.2004
Dachgeschoss: Fertigstellung Trennwand, Rollladenkästen Rückseite gesetzt
04.08.2004
Dachgeschoss: Das Dachgeschoss ist fertig
05.08.2004
Dach: Dachstuhl gesetzt
![Dachstuhl](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-08-05_09-300x225.jpg)
09.08.2004
Dach: Dachgauben abgedeckt
10.08.2004

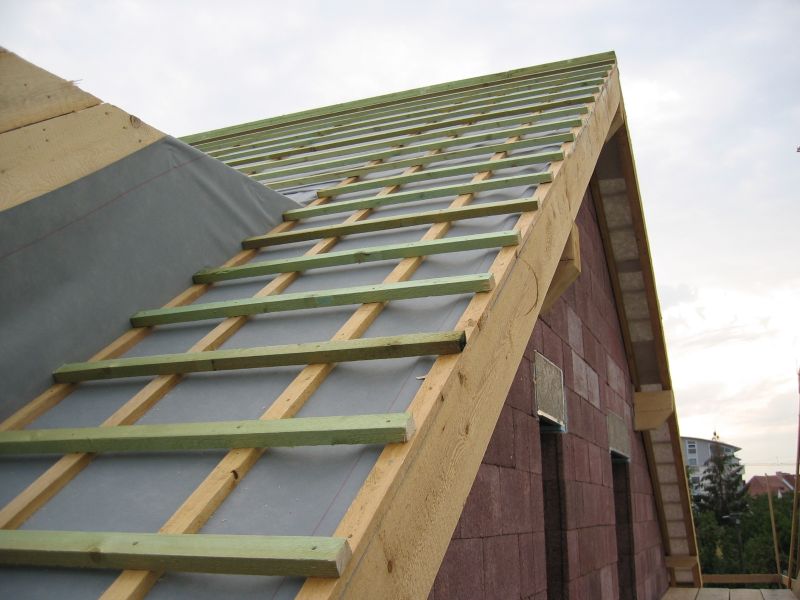

Dach: Dachlattung gesetzt
![Dachlattung](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-08-10_04-300x225.jpg)
13.08.2004
Dach: Dachziegel gelegt
![Dachziegel](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-08-13_02-300x225.jpg)
14.08.2004
Dach: Dachrinnen an Gauben gesetzt, Abwasser- und Toilettenentlüftung gesetzt
19.08.2004
Zweittermin Boden: Auswahl Bodenbelag
23.08.2004
Dach: Dachrinnen Satteldach gesetzt, Dachgauben isoliert
25.08.2004
Dach: Dachgauben Blechverkleidung Rückseite
![Blechverkleidung Gauben](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-08-25_04-300x225.jpg)
27.08.2004
Dach: Dachgauben Blechverkleidung Hauseingangsseite
31.08.2004
Dachgeschoss: Zwischenwände setzen
![Zwischenwände](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-08-31_10-300x225.jpg)
02.09.2004
Dach: Das Dach ist komplett gedeckt, Treppe gesetzt
![Treppenhaus](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-09-02_05-300x225.jpg)
03.09.2004
Dach: Isolation Steinwolle Gauben und Dach
06.09.2004
Erdgeschoss: Innenwand Toilette gemauert
![Kellermauern](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-09-06_04-300x225.jpg)
07.09.2004
Fassade: Regenfallrohre Rückseite gesetzt, Gerüst entfernt
Dachgeschoss: Fertigstellung Wände, Dampffolien verlegt
09.09.2004
Erdgeschoss: Kellerwand/Schleuse gemauert
17.09.2004
Fassade: Fenster werden eingebaut
![Fenstereinbau](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-09-21_02-300x225.jpg)
20.09.2004
Innenausbau: Bauschlüsselübergabe
Garage: Garagentor gesetzt
21.09.2004

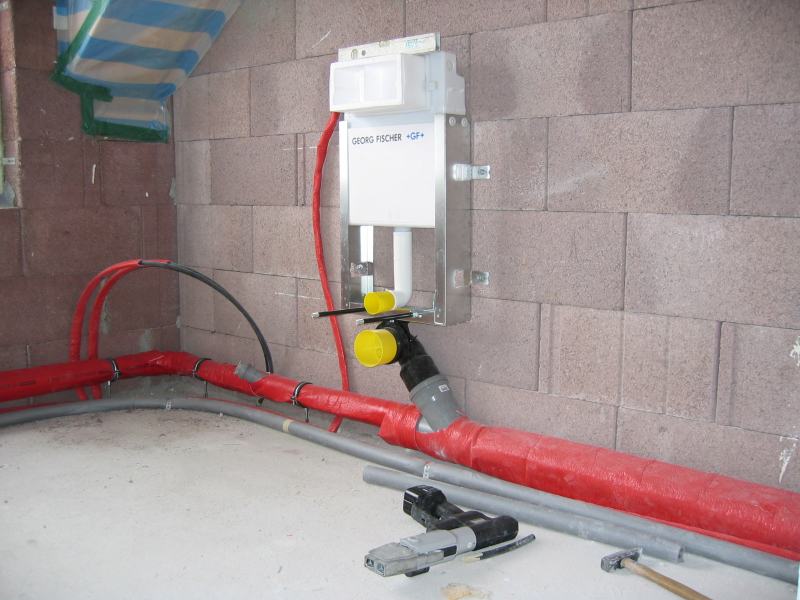

Innenausbau: Installation Wasser/Abwasser Küche, Bad, Toilette, Heizungsverteiler EG, OG gesetzt
![Sanitärinstallation](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-09-22_08-300x225.jpg)
23.09.2004
Fassade: Fertigstellung Fenster
24.09.2004
Zweittermin Türenbauer: Änderung der Türen
27.09.2004
Fassade: Haustüre eingebaut, Hauswand rechte Seite aussen abgedichtet, isoliert
Innenausbau: Stahltüren Schleuse und Garage eingebaut, Fenstersimse eingebaut, Heizungsverteiler DG gesetzt
![Haustür](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-09-27_09-300x225.jpg)
28.09.2004
Innenausbau: Holzdeckenkonstruktion Hilfsrahmen Zimmer gesetzt, Rollladenbandführungen in Kästen und Mauern, Rigpswandverkleidung Gauben, Elektroinstallation
Aussen: Revisionsschacht gemauert
29.09.2004
Baukran: Der Baukran wird abgebaut
Innenausbau: Abwasserabluftrohr gesetzt, Heizungsverteiler DG angeschlossen, Holzdeckenkonstruktion Hilfsrahmen Flur gesetzt
Aussen: Abdichtung Terrasse Bitumenbahnen (Schicht 1)
![Terrasse 1. Dichtungsschicht](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-09-29_03-300x225.jpg)
30.09.2004
Innenausbau: Elektrik Bohrungen Dosen, Leitungen in Leerrohre
01.10.2004
Terrasse: Isolation Terrasse (Schicht 2)
Innenausbau: Elektrik Leerrohre und Verkabelung in allen Zimmern, Satellit Leerrohre gelegt, Elektro- und SAT-Dosen gesetzt
![Leerrohre Elektrik](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-10-03_11-300x225.jpg)
05.10.2004
Terrasse: Isolation Terrasse (Schicht 3)
Innenausbau: EG Vormauerungen Toilette und Waschbecken
06.10.2004
Innenausbau: Vorbereitungen Innenputz, DG Vormauerungen Toilette und Waschbecken
![Vorbau Waschbecken](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-10-07_12-300x225.jpg)
07.10.2004
Innenausbau: DG Innenwände verputzten
08.10.2004
Innenausbau: OG Innenwände verputzten
12.10.2004
Innenausbau: Innenwände EG verputzten
![Wände verputzt](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-10-09_11-300x225.jpg)
13.10.2004
Fassade: Gerüst für den Aussenputz aufgestellt
Infrastruktur: Anschluss Telefon gelegt
15.10.2004
Terrasse: Kies ausgelegt
19.10.2004
Aussenanlage: Sockel Gasanschluss gesetzt, Bitumenschicht Aussenwand rechts
20.10.2004
Aussenanlage: Hauszugang planiert, Kies gelegt
21.10.2004
Treppe: Bemusterung Holz Treppenstufen
22.10.2004
Aussenanlage: Garagenzufahrt planiert
![Garagenzufahrt planiert](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-10-22_03-300x225.jpg)
25.10.2004
Garage: Innenwand verputzen
Innenausbau: DG Bad verputzen
26.10.2004
Innenausbau: Treppenschacht Versorgungsleitungen verschalen
01.11.2004
Innenausbau: Fussböden mit Styropor isolieren
02.11.2004
Innenausbau: Verlegung der Bodenheizung
![Fußbodenheizung](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-11-02_10-300x225.jpg)
05.11.2004
Innenausbau: Verlegung Estrich
Fassade: Gerüst für Aussenputz
08/09.11.2004
Infrastruktur: Anschluss ans Wasser- und Gasnetz
10.11.2004
Innenausbau: Wanne und Duschwanne gesetzt, Abwasser angeschlossen
![Anschluß Badewanne](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-11-10_01-300x225.jpg)
12.11.2004
Innenausbau: Mauerung Wanne und Duschwanne OG
Terrasse: Blechverwehrung Umrandung gesetzt
15.11.2004
Innenausbau: Trockenbau, Bad DG Bodenfugen abgedichtet, Einbau Heizkessel
Fassade: Regenfallrohre Hauseingangsseite, Vorbereitungen Aussenfassade
Aussenanlage: Strommast und Verteiler gesetzt
![Heizungsanlage](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-11-17_03-300x225.jpg)
16.11.2004
Innenausbau: Gasleitungen in Schleuse legen
17.11.2004
Innenausbau: Gasleitungen angeschlossen, Therme anschliessen
18.11.2004
Innenausbau: Gaszähler und Wasserzähler gesetzt, Heizungsabluftrohr angeschlossen, Heizung läuft
19.11.2004
Fassade: Briefkasten mit Klingelschalter gesetzt
22.11.2004

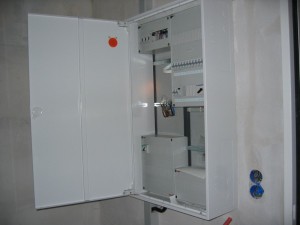

Innenausbau: Rollladen werden gesetzt, Elektrik Hauptverteiler setzen
Fassade: Beginn mit dem Aussenputz
![Elektokasten](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-11-22_05-300x225.jpg)
23.11.2004
Garage: Garagenwände gestrichen
24.11.2004
Innenausbau: DG Bad fliesen, DG Holzdeckenverkleidung setzen
Fassade: Fertigstellung Aussenputz
![Fertigstellung Aussenputz](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-11-24_02-300x225.jpg)
25.11.2004
Innenausbau: Bad DG Duschwand setzen, DG Holzdeckenverkleidung setzen
26.11.2004
Innenausbau: Fertigstellung Bad DG Duschwand, Fertigstellung Bad DG Fliesen, Fertigstellung DG Holzdeckenverkleidung
29.11.2004
Fassade: Aussenputz streichen
30.11.2004
Fassade: Satellitenanlage gesetzt
Innenausbau: Treppengeländer Bemusterung Farbe, Fertigstellung Elektrik Dosen, EG Toilette fliesen, OG Küche fliesen
![Küche fliesen](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-12-01_01-300x225.jpg)
01.12.2004
Innenausbau: DG Tapezieren alle Räume
02.12.2004
Innenausbau: Wandfliesenarbeiten beendet, OG Tapezieren alle Räume
Fassade: Abschlussarbeiten Fassade
![Abschlussarbeiten Aussenwand](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-12-02_02-300x225.jpg)
03.12.2004
Innenausbau: EG Tapezieren alle Räume
Fassade: Aussenputzarbeiten abgeschlossen
06.12.2004
Innenausbau: Treppengeländer lackieren
07.12.2004
Innenausbau: EG Boden fliesen
Fassade: Demontage Aussengerüst
![Bodenfliesen](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-12-07_05-300x225.jpg)
08.12.2004
Innenausbau: EG Bodenfliesen verfugen, OG Boden fliesen Küche
DG Boden fliesen Bad
10.12.2004
Abnahme: Abnahmetermin mit Begehung und Protokoll
13.12.2004
Innenausbau: Elektrik Zählermontage, Elektrik Endmontage
14.12.2004
Innenausbau: Türen setzen
![Türen](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2004-12-14_11-300x225.jpg)
15.12.2004
Innenausbau: EG Montage Waschbecken und Toilette, DG Montage Waschbecken und Toilette
16.12.2004
Innenausbau: Treppenstufen und Handlauf montieren, Holzbodenarbeiten begonnen
17.12.2004
Übergabe: Hausübergabetermin mit Begehung und Protokoll
20.12.2004
Innenausbau: Fertigstellung Holzboden
![Holzboden legen](https://www.kahlhans.de/wp-content/uploads/2015/01/Kueche_2004-12-19_01-300x225.jpg)
20-29.12.2004
Kücheneinbau: Die Eigenleistung: der Kücheneinbau
28-29.12.2004
Nacharbeiten: Eigenleistung: Keller- und Schleusenboden gestrichen
—2005—
02-09.01.2005
Einzug: Der Umzug in das neue Heim beginnt
04.01.2005
Einzug: Die erste Nacht im neuen Haus
05.01.2005
Fassade: Aussengeländer Terrasse gesetzt
![Terrassengeländer](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2005-01-07_01-300x225.jpg)
08.01.2005
Einzug: Umzug der sperrigen Teile
14.01.2005
Haus: Nacharbeiten der Hausabnahme
28.01.2005
Telefon: Schaltung ISDN-Anschluss
01.-04.02.2005
Netzwerk: Aufbau Netzwerk-, Telefon- und Internetzentrale
19.02.2005
Erweiterung Sicherungen für Garage/Schleuse und TK-Anlage/Sprechstelle/Internet. Heizung Erweiterung programmierbare Wasserpumpenzeiten.
23.02.2005
Netzwerk: DSL-Anschluss ist aktiv
15.-25.03.2005
Aussenanlage: Randbefestigung, Pflasterung Hauszugang, Garagenzufahrt und Terrasse
![Randbefestigung](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2005-03-18_06-300x225.jpg)
31.03.-01.04.2005
Aussenanlage: Setzen der Bäume und Pflanzen
![Bepflanzung](https://www.kahlhans.de/wp-content/uploads/2015/01/Haus_2005-04-01_15-300x225.jpg)
05.04.2005
Aussenanlage: Vorabnahme Aussenanlage
11.04.2005
Aussenanlage: Abnahmetermin mit Begehung und Protokoll Aussenanlage
28.04.2005
Hausbau: Baurechtabnahmetermin mit Begehung und Protokoll
22.05.2005
Hausbau: Bauprojekt wird abgeschlossen
23.06.2005
Nacharbeiten: Erweitertes Terrassengeländer gesetzt
Änderungen am Haus – Bautagebuch 2
mehr
